Uno de los errores más frecuentes en la gestión de proyectos no ocurre durante la ejecución, sino mucho antes: en el momento en que nadie se toma el tiempo de definir con precisión qué se va a hacer y, sobre todo, qué no se va a hacer.

El alcance del proyecto es, precisamente, esa delimitación. Es el mapa que separa lo que pertenece al proyecto de lo que queda fuera. Y sin un mapa claro, cualquier equipo acaba perdido.

En este artículo vas a entender qué es el alcance del proyecto desde sus fundamentos, cómo definirlo paso a paso siguiendo el marco del PMBOK del PMI y qué incluye con ejemplos prácticos incluidos. ¡Vamos allá!



¿Qué es el alcance del proyecto?

En términos simples, el alcance del proyecto se refiere a la descripción detallada de todo el trabajo necesario para entregar un producto, servicio o resultado con las características y funciones especificadas.

Dicho de forma más técnica: es el conjunto de entregables, requisitos, funciones, características y límites que definen qué está incluido —y qué no— dentro del proyecto.

El PMBOK distingue dos tipos de alcance que conviene entender bien desde el principio:

  • Alcance de producto: describe las características, funciones y atributos que debe tener el producto o resultado final.
  • Alcance de proyecto: describe el trabajo necesario para producir ese producto o resultado.

Ambos están relacionados, pero no son lo mismo. Confundirlos es uno de los errores más habituales entre quienes se inician en dirección de proyectos.

Micro-resumen: El alcance del proyecto = el trabajo a realizar. El alcance del producto = el resultado a entregar. Necesitas definir ambos.

¿Qué es la declaración del alcance del proyecto?

La Declaración del Alcance del Proyecto (Project Scope Statement) es el documento formal que recoge toda esa información de forma estructurada. No es un simple resumen del proyecto: es un contrato interno que alinea al equipo, a los patrocinadores y a los stakeholders sobre lo que se va a construir.

Un Project scope bien redactado incluye: los entregables del proyecto, los criterios de aceptación, las exclusiones explícitas, las restricciones y los supuestos. Más adelante profundizamos en cada uno de estos elementos.

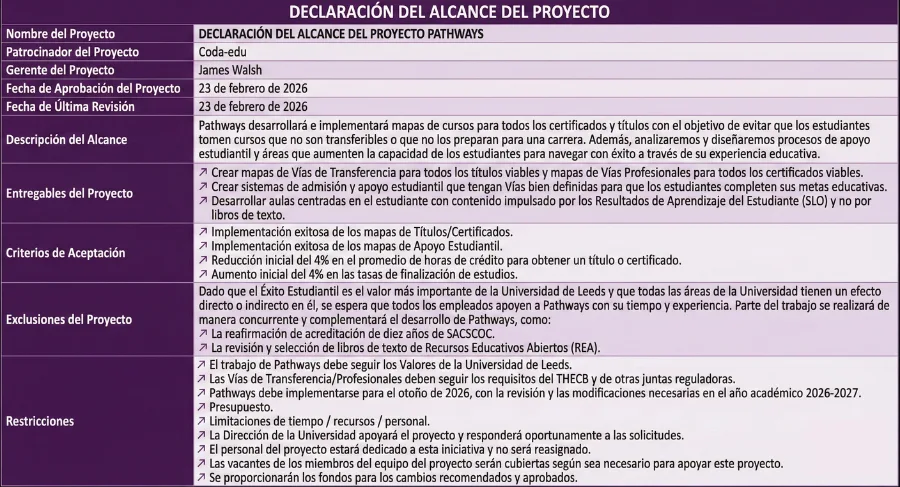

ejemplo alcance del proyecto



¿Por qué es tan importante definir correctamente el alcance?

Definir el límite no es un trámite burocrático. El propósito del alcance del proyecto es establecer una base clara y compartida sobre la que se construyen todas las decisiones posteriores.

Plazos realistas

Cuando el equipo no sabe exactamente qué tiene que entregar, es imposible estimar cuánto tiempo va a necesitar. Un planning definido permite descomponer el trabajo en tareas concretas y asignar duraciones con criterio. Sin él, los plazos se convierten en wishful thinking.

Presupuestos precisos

El coste de un proyecto depende directamente del trabajo que hay que hacer. Si el trabajo no está bien definido, el presupuesto tampoco lo estará. Las sorpresas de última hora —ese “ah, esto también había que hacerlo”— son casi siempre síntoma de una extensión mal gestionada.

Proyectos más eficientes

Un equipo que sabe exactamente qué tiene que hacer —y qué no tiene que hacer— trabaja con mucha más eficiencia. No hay reuniones para aclarar confusiones, no hay trabajo duplicado, no hay esfuerzo invertido en funcionalidades que nadie pidió. El alcance acordado es el filtro que mantiene el proyecto enfocado.

El scope creep —la expansión no controlada del ámbito— es una de las principales causas de fracaso en proyectos. Ocurre cuando se añaden tareas, funcionalidades o entregables sin pasar por un proceso formal de control de cambios. Una buena definición del límite desde el inicio es la mejor defensa contra este fenómeno.



Pasos para definir el alcance del proyecto

Para entender realmente en qué consiste definir el alcance de un proyecto, es necesario verlo como un proceso estructurado y progresivo, no como una tarea puntual.

1. Analizar el Acta de Constitución del Proyecto (Project Charter)

El punto de partida es siempre el Project Charter o Acta de Constitución. Este documento —aprobado por el patrocinador del proyecto— establece los objetivos de alto nivel, los requisitos iniciales y las restricciones principales. Sin leerlo con atención, cualquier definición de alcance carece de base.

2. Identificar y analizar a los stakeholders

Antes de definir qué se va a hacer, hay que saber quién tiene interés en el proyecto y qué espera de él. El registro de stakeholders recoge esta información y sirve como guía para saber a quién consultar durante la recopilación de requisitos.

3. Recopilar y documentar los requisitos

Esta es una de las actividades más críticas de toda la planificación. Los requisitos son las condiciones o capacidades que el entregable debe cumplir para satisfacer las necesidades del cliente o del negocio. Se recogen mediante entrevistas, talleres, grupos focales, encuestas o análisis de documentación existente.

El resultado de este proceso es la Documentación de Requisitos y la Matriz de Trazabilidad de Requisitos, que permiten seguir el rastro de cada requisito desde su origen hasta el entregable final.

4. Definir el alcance del producto

Con los requisitos documentados, es el momento de describir con precisión las características y funciones del producto o servicio que se va a entregar. Esta descripción del término del producto se convierte en la referencia técnica del proyecto.

5. Establecer entregables claros y criterios de aceptación

Un entregable es cualquier resultado, producto o capacidad único y verificable que debe producirse para completar un proceso, fase o proyecto. Los criterios de aceptación definen las condiciones que deben cumplirse para que ese entregable sea considerado completo y aprobado por el cliente o el patrocinador.

Definir estos criterios desde el inicio evita discusiones al final del proyecto sobre si algo “está bien hecho” o no.

6. Definir límites, exclusiones y restricciones (Out of Scope)

Tan importante como definir lo que entra es documentar explícitamente lo que no entra en el proyecto. Las exclusiones evitan malentendidos y sirven como referencia cuando alguien intenta añadir trabajo no planificado.

Las restricciones son factores limitantes que condicionan el proyecto: un presupuesto máximo, una fecha de entrega inamovible, tecnología preestablecida, normativa legal aplicable.

7. Redactar la Declaración del Alcance del Proyecto (Scope Statement)

Con toda la información anterior, se redacta el documento formal que recoge hasta dónde llega el proyecto completo. Este documento debe estar redactado con claridad y aprobado por los stakeholders relevantes antes de pasar a la planificación detallada.

8. Crear la Estructura de Desglose del Trabajo (EDT / WBS)

La EDT (Estructura de Desglose del Trabajo) o WBS (Work Breakdown Structure) es la herramienta que descompone el alcance del proyecto en componentes más pequeños y manejables. No es una lista de tareas: es una representación jerárquica de todos los entregables del proyecto.

La EDT es fundamental porque convierte el alcance —que puede ser abstracto— en trabajo concreto, planificable y asignable.

9. Establecer la línea base del alcance

La línea base del alcance (scope baseline) es la versión aprobada de la Declaración del Alcance, la EDT y el Diccionario de la EDT. Esta línea base es la referencia formal del proyecto y solo puede modificarse a través del proceso de control de cambios.

10. Implementar el proceso formal de control de cambios

Ningún límite permanece intacto durante toda la vida de un proyecto. Lo que marca la diferencia entre un proyecto gestionado y uno caótico es tener un proceso formal de control de cambios que evalúe el impacto de cualquier solicitud antes de aprobarla.

Cada cambio tiene consecuencias en el cronograma y el presupuesto. Sin este proceso, el scope creep aparece sin que nadie lo perciba hasta que ya es demasiado tarde.



Ejemplos prácticos de alcance del proyecto

La teoría se entiende mejor con ejemplos concretos. Aquí tienes tres casos representativos de distintos sectores.

Ejemplo para proyecto de desarrollo de software

Nombre del proyecto: Desarrollo de aplicación móvil de reservas para restaurante

Dentro del alcance:

  • Diseño y desarrollo de app para iOS y Android
  • Sistema de reservas en tiempo real con confirmación por email
  • Panel de administración para el restaurante (gestión de mesas y horarios)
  • Integración con pasarela de pago para reservas con prepago

Fuera del alcance (Out of Scope):

  • Desarrollo de app web (solo móvil)
  • Sistema de fidelización o puntos
  • Integración con redes sociales
  • Soporte técnico post-lanzamiento (se contratará aparte)

Criterio de aceptación: La app debe procesar sin errores un mínimo de 100 reservas simultáneas en entorno de pruebas antes de la entrega.

Ejemplo para proyecto de construcción

Nombre del proyecto: Reforma integral de oficinas corporativas (planta 3)

Dentro del alcance:

  • Derribo de tabiques interiores y redistribución de espacios
  • Instalación eléctrica nueva (alumbrado LED y puestos de trabajo)
  • Climatización (HVAC) de toda la planta
  • Acabados: suelo, pintura y falso techo

Fuera del alcance:

  • Reforma de baños (objeto de un proyecto separado)
  • Mobiliario de oficina
  • Instalación de red de datos y telecomunicaciones
  • Permisos de obra (responsabilidad del cliente)

Ejemplo para proyecto de marketing

Nombre del proyecto: Lanzamiento de campaña de marca en digital

Dentro del alcance:

  • Estrategia creativa y concepto de campaña
  • Producción de 3 vídeos de 30 segundos para redes sociales
  • Diseño de 20 piezas gráficas para Instagram y LinkedIn
  • Gestión de pauta en Meta Ads y Google Ads durante 60 días
  • Informe mensual de resultados

Fuera del alcance:

  • Producción de spots para televisión
  • Relaciones públicas y prensa
  • Rediseño del sitio web corporativo
  • Gestión orgánica de redes sociales



¿Qué debe incluir un alcance de proyecto?

Una declaración completa debe responder a cuatro preguntas fundamentales: ¿qué se va a entregar?, ¿qué condiciones debe cumplir?, ¿hasta dónde llega el trabajo? y ¿bajo qué supuestos y limitaciones operamos?

Entregables

Son los resultados tangibles o intangibles que el proyecto debe producir. Un entregable puede ser un documento, un sistema, una instalación, un informe o cualquier otro resultado acordado. Cada entregable debe estar descrito con suficiente detalle como para que sea verificable.

Requisitos

Los requisitos son las condiciones que deben cumplirse para satisfacer las necesidades del cliente. Pueden ser funcionales (qué debe hacer el sistema o el entregable) o no funcionales (rendimiento, seguridad, usabilidad). Una documentación de requisitos completa es la columna vertebral de cualquier declaración de alcance.

Límites del proyecto

Definen hasta dónde llega el trabajo del equipo de proyecto. Los límites establecen el punto donde acaba la responsabilidad del equipo de proyecto y empieza la del cliente, de otro departamento o de otro proyecto.

Supuestos y restricciones

Los supuestos son factores que se consideran ciertos para la planificación pero que no han sido confirmados formalmente. Por ejemplo: “se asume que el cliente proporcionará acceso a los sistemas en la semana 1”. Las restricciones son limitaciones conocidas: presupuesto máximo, tecnologías obligatorias, normativa regulatoria, fechas inamovibles.

Documentar tanto supuestos como restricciones es fundamental porque, si un supuesto resulta ser falso, puede convertirse en un riesgo que afecte al alcance, al plazo o al presupuesto.



Qué NO incluye el alcance (Out of Scope)

La sección de exclusiones es tan importante como la de entregables, aunque suele recibir mucha menos atención. Documentar explícitamente lo que no está incluido en el proyecto es una práctica que los equipos más maduros aplican de forma sistemática.

Por qué es fundamental definir lo que queda fuera

Sin exclusiones documentadas, cualquier petición que llegue a mitad del proyecto puede justificarse como “estaba implícito”. El cliente asume que algo está incluido porque nadie dijo explícitamente que no lo estaba. El equipo asume que no lo está porque nadie lo mencionó en las reuniones iniciales.

Esta brecha entre expectativas es la semilla del scope creep. Cuantas más exclusiones explicites desde el inicio, menos conflictos tendrás durante la ejecución.

Ejemplos prácticos de elementos fuera del alcance

  • Soporte post-entrega: un proyecto de software entrega la aplicación funcional, pero el mantenimiento correctivo posterior no está incluido salvo que se acuerde explícitamente.
  • Formación de usuarios: el diseño e impartición de formación para los usuarios finales del sistema puede estar fuera del término contratado.
  • Migraciones de datos: en un proyecto de implementación de software, la migración de datos históricos del sistema anterior puede requerir una extensión específica propio.
  • Tramitación de permisos: en proyectos de construcción o urbanismo, la gestión de licencias y permisos administrativos suele ser responsabilidad del cliente.



Mejores prácticas al definir el alcance

La experiencia en gestión de proyectos —y la evidencia del PMBOK— apunta a una serie de buenas prácticas que marcan la diferencia entre una definición de alcance robusta y una que se desmorona ante el primer cambio:

  • Involucra a los stakeholders correctos desde el inicio: Un alcance definido únicamente por el equipo de proyecto sin consultar al cliente o a los usuarios finales tendrá lagunas importantes. Las sesiones de recopilación de requisitos son inversiones, no pérdidas de tiempo.
  • Usa lenguaje preciso y verificable: Expresiones como “el sistema debe ser rápido” o “la web tiene que ser atractiva” no son requisitos: son ambigüedades. Cada requisito debe poder verificarse de forma objetiva. “El tiempo de carga de la página principal no superará los 2 segundos” sí es un requisito verificable.
  • Documenta los supuestos por escrito: Todo lo que das por sentado debe quedar registrado. Si un supuesto cambia, tendrás la documentación necesaria para gestionar el cambio formalmente.
  • Revisa los términos con el patrocinador antes de cerrar la planificación: Una aprobación formal del alcance —no solo un email de “todo bien”— es la mejor garantía de alineación antes de comenzar la ejecución.
  • Establece un proceso de control de cambios desde el primer día: No es necesario esperar a que llegue el primer cambio para tener el proceso definido. Tenerlo listo desde el inicio transmite profesionalidad y protege al equipo.



Conclusión: el alcance como base del éxito del proyecto

Definir bien el alcance del proyecto no es solo una buena práctica de gestión: es una condición necesaria para que el proyecto tenga alguna posibilidad real de éxito. Sin un término claro, los plazos son estimaciones sin fundamento, los presupuestos son esperanzas y el equipo trabaja sin una dirección unificada.

El PMBOK lleva décadas reforzando esta idea con razón: la gestión del alcance no es el trabajo previo al proyecto; es el trabajo del proyecto. Todo lo que viene después —cronograma, presupuesto, gestión de riesgos, comunicación— se construye sobre esa base.

Si hay una inversión de tiempo que siempre merece la pena en cualquier proyecto, es la de sentarse a definir con rigor qué entra, qué no entra, qué se espera al final y bajo qué condiciones ese resultado será considerado aceptable.

Los proyectos que fracasan por problemas de alcance rara vez fracasan de golpe. Se desmoronan poco a poco, cambio tras cambio no gestionado, hasta que el equipo ya no reconoce el proyecto que empezó. Evitar ese camino empieza aquí: con una declaración de límites sólida, revisada y aprobada.

priscilla medina project manager
Redactado por Priscilla Medina
Project Manager certificada PMP®, ACP®, RMP® y PBA® por el Project Management Institute (PMI)®, Scrum Master®, Agile Coach® y Agile Leader® entre otras certificaciones ágiles. Cuenta con +7 años de experiencia liderando proyectos en entornos corporativos internacionales aplicando metodologías predictivas, ágiles e híbridas en proyectos de alto impacto. Como buena PM también organiza su ajetreada agenda para ser Vicepresidenta de PMI Levante (PMI España).
favicon bepm

Sobre nosotros

Somos una academia internacional nacida en Suiza que forma y acompaña a profesionales de todo el mundo y todos los niveles en su desarrollo en Project Management.

¡Síguenos en redes!

Suscríbete a la newsletter

Recibe consejos prácticos, descuentos para tu examen, información de alto valor y las últimas novedades y recursos clave en Project Management.

¡Únete a nuestra comunidad de PM!
