Qué es una estructura de desglose de trabajo (EDT) en proyectos
Llevas semanas planificando un proyecto. Has definido los objetivos, tienes al equipo alineado y el cliente está expectante. Y entonces ocurre lo inevitable: a mitad de la ejecución, alguien pregunta ¿y esto quién lo hace? o aparece un entregable que nadie había contemplado. El presupuesto se dispara, los plazos se alargan y el estrés se multiplica.
La solución a este problema existe, tiene nombre y lleva décadas de respaldo metodológico detrás: la estructura de desglose del trabajo, conocida por sus siglas como EDT (o WBS en inglés, Work Breakdown Structure). Esta guía definitiva te explicará qué es, cómo funciona, cómo crearla desde cero y cómo sacarle el máximo partido en tus proyectos. Y una pista: una vez que la domines, no podrás imaginar trabajar sin ella.
¿Qué es una Estructura de Desglose del Trabajo (EDT)?
La estructura de desglose del trabajo es una descomposición jerárquica del alcance total de un proyecto. Dicho de forma más sencilla: es un árbol visual que divide todo el trabajo que hay que realizar en partes más pequeñas, manejables y controlables, hasta llegar a las unidades mínimas de trabajo conocidas como paquetes de trabajo o Work Packages.
El estándar de referencia a nivel internacional es el Project Management Institute (PMI) Practice Standard for Work Breakdown Structures, que define la EDT como el punto de partida para la planificación detallada de cualquier proyecto serio.
Imagina que vas a construir una casa. La EDT no te dice cuándo pondrás los cimientos ni quién lo hará: te dice qué hay que construir, desglosado nivel a nivel. Cimentación, estructura, instalaciones, acabados… cada uno se convierte en una rama del árbol, y a su vez se subdivide en paquetes de trabajo hasta que cada unidad es lo suficientemente concreta como para poder estimarla, asignarla y controlarla.
¿Cuándo Usar una EDT?
La EDT se crea durante la fase de Planificación del ciclo de vida del proyecto, inmediatamente después de haber definido y documentado el alcance general. En metodologías como el PMBOK, esto ocurre justo tras la aprobación del Scope Statement o Enunciado del Alcance.
Aunque técnicamente puede aplicarse a proyectos de cualquier dimensión, su valor se multiplica exponencialmente en proyectos complejos, multidisciplinares o de larga duración. En proyectos pequeños, puede parecer un esfuerzo excesivo, pero incluso ahí un desglose básico evita malentendidos y facilita la estimación de tiempos y costes.
Una buena regla práctica: si el proyecto tiene más de un entregable principal, involucra a más de dos personas o dura más de dos semanas, merece la pena construir una EDT. El tiempo que inviertes al principio se recupera multiplicado durante la ejecución.
Por qué es tan importante la EDT en proyectos
La EDT en proyectos no es un simple diagrama decorativo para presentaciones. Es la columna vertebral sobre la que se sostienen el cronograma, el presupuesto, la asignación de recursos y la gestión de riesgos. Estos son sus beneficios clave:
- Mitigación de riesgos: Al descomponer el proyecto en piezas pequeñas, los riesgos se hacen visibles antes de que se materialicen. Es mucho más fácil identificar problemas potenciales en un paquete de trabajo concreto que en un entregable difuso y amplio.
- Precisión en estimaciones de tiempo y costes: Estimar un proyecto completo es casi imposible con exactitud. Estimar cada paquete de trabajo, uno a uno, es factible. La suma de estimaciones precisas produce un presupuesto y un cronograma realistas.
- Asignación clara de responsabilidades: Cada paquete de trabajo puede asignarse a un responsable concreto. No hay zonas grises, no hay “yo pensaba que lo hacías tú”. Esto conecta directamente con las responsabilidades de un project manager: garantizar que cada entregable tenga un propietario claro.
- Mejora de la comunicación con los stakeholders: Una EDT bien diseñada es comprensible para cualquier persona, incluso sin formación técnica. Mostrar a un cliente o patrocinador cómo está desglosado su proyecto genera confianza y facilita las revisiones de alcance.
- Control del scope creep: Cualquier solicitud de cambio que no esté en la EDT es una alarma inmediata de posible expansión del alcance. La EDT actúa como escudo contra el trabajo no planificado.
Niveles de una EDT
La jerarquía de la EDT es su característica más distintiva. Cada nivel representa un mayor grado de detalle del trabajo. Veamos cómo se estructura:
Nivel 1: El Proyecto (Objetivo Final)
En la cúspide del árbol se encuentra el proyecto en su totalidad. Es el nodo raíz, el nombre del proyecto completo. Por ejemplo: “Desarrollo de Aplicación Móvil de E-commerce” o “Lanzamiento de Campaña de Marketing Q4 2025”. Representa el 100% del alcance.
Nivel 2: Fases Principales o Entregables Mayores
El segundo nivel desglosa el proyecto en sus grandes componentes o fases. Pueden organizarse por fases del ciclo de vida (Inicio, Planificación, Ejecución, Cierre) o por entregables principales (Frontend, Backend, Base de Datos, en el caso de un software). Este es el nivel que verán con más frecuencia los stakeholders.
Nivel 3: Sub-entregables
Cada componente del nivel 2 se subdivide en sub-entregables más concretos. Por ejemplo, el entregable “Frontend” se divide en “Diseño de interfaz”, “Desarrollo de pantallas principales” y “Pruebas de usabilidad”. El nivel 3 ya empieza a ser territorio del equipo técnico.
Nivel 4: Paquetes de Trabajo (Work Packages)
Los Work Packages son la unidad mínima de la EDT. Son porciones de trabajo lo suficientemente pequeñas como para ser estimadas con precisión, asignadas a una persona responsable y controladas de forma independiente. Aquí es donde termina la EDT: las tareas específicas que se necesitan para completar un paquete de trabajo van al cronograma, no a la EDT.
Componentes Esenciales y Reglas de la EDT
Trabajar con la EDT en proyectos de forma profesional implica conocer sus reglas fundamentales, especialmente las que establece el estándar PMI. Ignorarlas es la diferencia entre una EDT útil y una que se convierte en un bonito dibujo sin valor real.
La Regla del 100%
Esta es la regla de oro de la EDT: la suma de todos los paquetes de trabajo debe representar el 100% del alcance del proyecto. Ni más, ni menos.
¿Qué significa esto en la práctica? Que todo trabajo incluido en la EDT debe pertenecer al proyecto, y todo trabajo del proyecto debe estar en la EDT. Si añades trabajo que no estaba en el alcance aprobado, estás inflando la EDT. Si omites trabajo real del proyecto, tu EDT es incompleta y tu planificación, deficiente.
Esta regla aplica en cada nivel: la suma de los sub-entregables de nivel 3 debe representar el 100% del entregable de nivel 2 al que pertenecen. Dominar este concepto es parte fundamental de la preparación para la certificación PMP, uno de los exámenes más exigentes del sector.
Paquetes de Trabajo y Tareas
Uno de los errores más comunes es confundir la EDT con el cronograma. La EDT llega hasta el paquete de trabajo: la unidad mínima de entregable, que puede ser estimada y asignada. Las tareas específicas —las acciones concretas para completar ese paquete— van al cronograma o al plan de trabajo.
Por ejemplo: “Diseño de wireframes de la pantalla de inicio” es un paquete de trabajo válido en la EDT. “Reunión de revisión de wireframes con el cliente”, “Incorporación de feedback en Figma” o “Envío de diseños finales” son tareas que van al cronograma asociado a ese paquete.
¿Qué se Incluye Exactamente una ETD?
Aquí es donde muchos project managers cometen un error crítico: crean la EDT visual y se quedan ahí. El diagrama jerárquico por sí solo no es suficiente. Su verdadero poder aparece cuando se combina con el Diccionario de la EDT, un documento que define en detalle cada paquete de trabajo. Sin él, la EDT es solo una imagen.
Descripción de la Tarea (o Paquete de Trabajo)
Cada paquete necesita una descripción clara y sin ambigüedades de qué incluye y, sobre todo, qué no incluye. Esta delimitación precisa es la que evita disputas sobre el alcance y el famoso scope creep.
Responsable de la Tarea (Asignación)
Cada paquete de trabajo debe tener un único responsable (aunque el trabajo lo ejecuten varios), que será quien rinda cuentas de su entrega. Sin un responsable único, nadie es responsable de nada.
Presupuesto y Recursos de la Tarea
El diccionario incluye la estimación de coste del paquete y los recursos necesarios: personas, equipos, materiales, licencias de software, etc. Esta información es la base para construir el presupuesto global del proyecto de forma bottom-up.
Fecha de Inicio y Finalización
Aunque las fechas exactas las establece el cronograma, el diccionario puede incluir ventanas temporales estimadas o dependencias relevantes para cada paquete. Esto facilita la coordinación entre equipos cuando la EDT se crea en paralelo al plan de proyecto.
Estado de la Tarea y Criterios de Aceptación
El estado (pendiente, en progreso, completado, bloqueado) permite usar el diccionario como herramienta de seguimiento durante la ejecución. Los criterios de aceptación especifican qué condiciones debe cumplir el entregable para ser considerado completo y aprobado. Sin criterios claros, cada revisión se convierte en una negociación.
Tipos de Estructura de Desglose del Trabajo
No existe una única manera de organizar una EDT. En función de la naturaleza del proyecto y las preferencias del equipo, se puede adoptar uno de estos dos enfoques principales:
EDT basada en Fases (ciclo de vida): En este enfoque, el nivel 2 corresponde a las fases del ciclo de vida del proyecto: Inicio, Planificación, Ejecución, Seguimiento y Cierre. Es el modelo más habitual en proyectos tradicionales o en cascada, donde las etapas son secuenciales y bien diferenciadas. Facilita el control por etapas y la gestión de hitos.
EDT basada en Entregables (productos finales): Aquí el nivel 2 corresponde a los entregables principales del proyecto, independientemente de cuándo se produzcan. Es más común en proyectos de ingeniería, construcción o desarrollo de productos. Facilita la visión del cliente, que entiende mejor el proyecto en términos de lo que va a recibir, no de los pasos internos para producirlo.
En la práctica, muchos proyectos combinan ambos enfoques: fases en el nivel 2 y entregables en los niveles 3 y 4.
Cómo Crear la EDT de un Proyecto Paso a Paso
Una de las preguntas más frecuentes en formación de project managers es precisamente cómo crear la EDT de un proyecto de forma estructurada. La buena noticia es que el proceso, aunque requiere rigor, sigue unos pasos claros y repetibles.
- Revisar y firmar el Scope Statement: Antes de abrir ningún software ni dibujar ningún diagrama, tienes que tener claro qué incluye y qué excluye el proyecto. La definición del alcance del proyecto es el punto de partida indispensable. Sin un alcance definido y aprobado, tu EDT construye sobre arena.
- Identificar los entregables principales: Reúnete con los stakeholders clave y el equipo para identificar los grandes bloques de trabajo. Pregunta: ¿Cuáles son los productos, servicios o resultados concretos que este proyecto debe producir? Estos se convertirán en tu nivel 2.
- Descomponer en niveles sucesivos: Toma cada entregable del nivel 2 y divídelo en componentes más pequeños (nivel 3). Repite el proceso hasta llegar a los Work Packages: unidades de trabajo estimables, asignables y controlables. Aplica siempre la Regla del 100% en cada nivel.
- Asignar códigos EDT (WBS Codes): Cada elemento de la EDT recibe un identificador único (1.0, 1.1, 1.1.1, etc.). Esto facilita la trazabilidad, la referencia cruzada con el cronograma y la comunicación inequívoca entre el equipo.
- Elaborar el Diccionario de la EDT: Para cada paquete de trabajo, documenta descripción, responsable, recursos, costes, criterios de aceptación y cualquier dependencia relevante. Este paso transforma la EDT de un diagrama en una herramienta de gestión real.
- Revisar y validar con el equipo y los stakeholders: Presenta la EDT y solicita feedback. El objetivo es confirmar que el 100% del alcance está representado, que no hay trabajo duplicado y que todos los responsables comprenden y aceptan sus paquetes.
Buenas Prácticas Para Crear una Estructura de Desglose de Trabajo
Conocer la teoría es solo el primer paso. Aquí van los consejos que marcan la diferencia entre una EDT teórica y una que realmente funciona en el día a día:
- Aplica la Regla de las 8/80 horas: Los Work Packages deben tener un esfuerzo estimado de entre 8 y 80 horas de trabajo. Menos de 8 horas sugiere un nivel de detalle innecesario que microgestiona al equipo. Más de 80 horas indica que el paquete es demasiado grande para ser controlado con precisión y debe descomponerse.
- Involucra al equipo en su creación: La EDT no debe diseñarla el project manager en solitario. Las personas que harán el trabajo son quienes mejor conocen cómo descomponerlo con precisión. Involucrarlos también aumenta su compromiso con los plazos y el alcance.
- Oriéntate a entregables, no a actividades: Cada nodo de la EDT debe representar un entregable (algo que se puede ver, revisar y aprobar), no una actividad (algo que se hace). Incorrecto: “Reunirse con el cliente”. Correcto: “Informe de requisitos aprobado por el cliente”.
- Mantenla viva: La EDT no es un documento estático. Cuando se aprueban cambios de alcance a través del proceso de control de cambios, la EDT y su diccionario deben actualizarse. Una EDT desactualizada da una falsa sensación de control.
- Usa herramientas adecuadas: Desde diagramas en PowerPoint o Visio, hasta software especializado como WBS Schedule Pro o simplemente Excel. Lo importante no es la herramienta, sino la rigurosidad del proceso.
Ejemplo de EDT: Casos Prácticos Reales
Para que el concepto cobre vida, veamos dos ejemplos de EDT aplicados a sectores muy distintos. Esto demuestra la versatilidad de la herramienta y cómo adaptar su estructura a la naturaleza del proyecto.

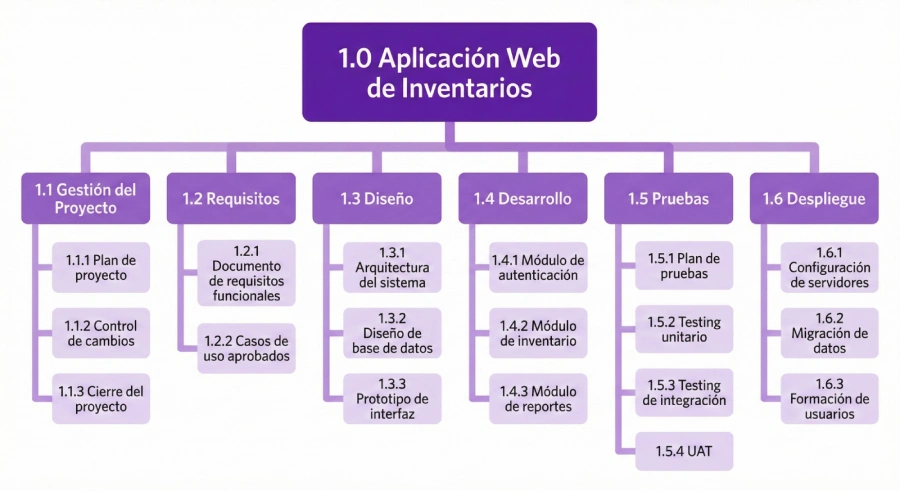

Ejemplo de EDT 1: Proyecto de Desarrollo de Software

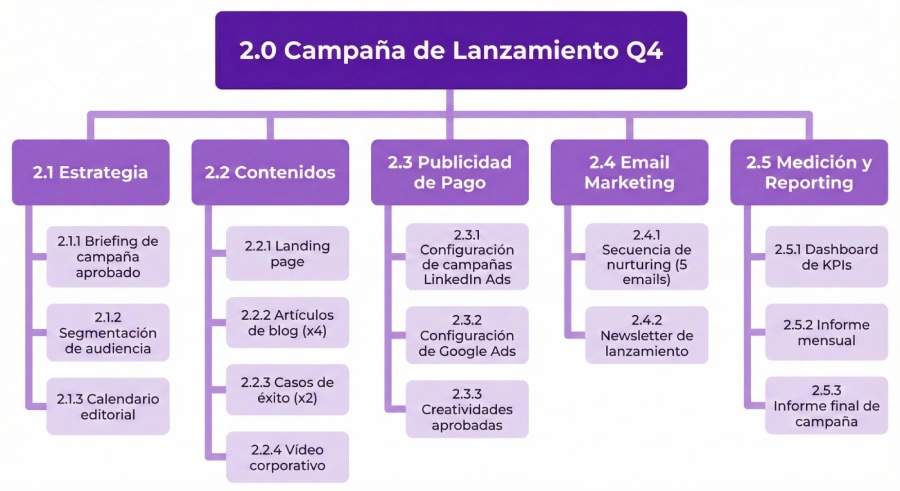

Ejemplo de EDT 2: Lanzamiento de Campaña de Marketing de producto B2B — Q4 2025
Plantilla de Estructura de Desglose de Trabajo
Una plantilla de EDT en Excel es el punto de partida más práctico para muchos equipos. Las columnas fundamentales que debe incluir cualquier plantilla básica son:
Con estas columnas, tu plantilla sirve tanto como herramienta de planificación como de seguimiento durante la ejecución.
Diferencia entre la EDT y el Cronograma del Proyecto
Esta es, sin duda, la confusión más habitual entre project managers que se están certificando. Vamos a dejarla clara de una vez por todas:
La EDT define el QUÉ. Es una herramienta de gestión del alcance: descompone y documenta todo el trabajo que el proyecto debe producir. No tiene fechas, no tiene duraciones, no tiene secuencias. Solo dice qué hay que entregar y en qué medida.
El cronograma define el CUÁNDO. Es una herramienta de gestión del tiempo: toma los paquetes de trabajo de la EDT y los convierte en actividades secuenciadas con fechas de inicio, fechas de fin, dependencias y recursos asignados. El diagrama de Gantt es la representación visual más habitual del cronograma.
La relación entre ambas herramientas es secuencial: primero se construye la EDT (qué hay que hacer) y después el cronograma (cuándo y cómo se hace). Intentar construir el cronograma sin una EDT sólida es como intentar calcular la ruta de un viaje sin saber a dónde vas.
Un error típico es añadir actividades operativas a la EDT (“Enviar email al proveedor”, “Convocar reunión de kick-off”) en lugar de entregables. Esas acciones son tareas del cronograma, no componentes del alcance.
Conclusión y Siguientes Pasos
A lo largo de esta guía has visto por qué la estructura de desglose del trabajo es mucho más que un diagrama: es la herramienta que transforma un alcance ambiguo en un plan concreto, asignable y controlable. Desde la Regla del 100% hasta el Diccionario de la EDT, cada elemento tiene una razón de ser y un impacto directo en el éxito del proyecto.
Si tienes claro el alcance, has desglosado el trabajo correctamente y has documentado cada paquete con sus criterios de aceptación, tienes lo más difícil resuelto. El resto —cronograma, presupuesto, gestión de riesgos— se construye sobre esa base sólida.
El dominio de herramientas como la EDT es precisamente lo que distingue a un project manager junior de uno senior, y lo que se evalúa en las certificaciones más reconocidas del sector. Si quieres ir un paso más allá y demostrar tu competencia de forma oficial, en BePM tenemos los recursos que necesitas:
- Practica y mide tus conocimientos con el simulador del examen CAPM, ideal si estás empezando a certificarte.
- Si tu perfil es más orientado al análisis de negocio, la certificación PMI-PBA te abrirá puertas a roles de mayor responsabilidad.
La gestión de proyectos profesional empieza con las herramientas correctas. Y la EDT es, sin duda, una de las más poderosas de tu arsenal.
Sobre nosotros
Somos una academia internacional nacida en Suiza que forma y acompaña a profesionales de todo el mundo y todos los niveles en su desarrollo en Project Management.
¡Síguenos en redes!
Suscríbete a la newsletter
Recibe consejos prácticos, descuentos para tu examen, información de alto valor y las últimas novedades y recursos clave en Project Management.
¡Únete a nuestra comunidad de PM!
